S506屈原至湘阴公路一期工程
来源:
湘阴县交通运输局
发布时间:
2024-03-15 17:12
浏览次数:
1
一、基本情况
S506屈原至湘阴公路是岳阳市屈原管理区与湘阴县境内南北向的联络线,是虞公港的重要物流通道,路线总体呈南北走向,一期工程起于湘阴境内南湖大桥北侧(K7+040即三汊港河北岸),顺接S506屈原至湘阴公路二期工程,自起点往南展线,新建桥梁跨越南湖与范家坝,经金崙村、黄陵港村,继续往南展线,经高峰台,芙蓉园村、淮溪坝、刘家垅,在寺坝村新冲下穿平益高速,与湘阴北互通相交后,加宽利用互通连接线(二级公路,12m宽),终于G240芙蓉北路与X050交叉口(K17+473.5)顺接芙蓉北路,路线全长为10.4335km。项目全线按一级公路标准设计,设计速度80公里/小时,概算投资批复7.20亿元。项目建成后可实现虞公港货物水公联运,对提升港口交通条件,完善港口功能具有决定性意义。
二、项目进展
1.2023年6月7日完成岳阳市交通运输局《关于 S506 屈原至湘阴公路一期两阶段施工图设计的批复》(岳交综规[2023]134 号)。
2.2023年7月17日完成项目施工招标。

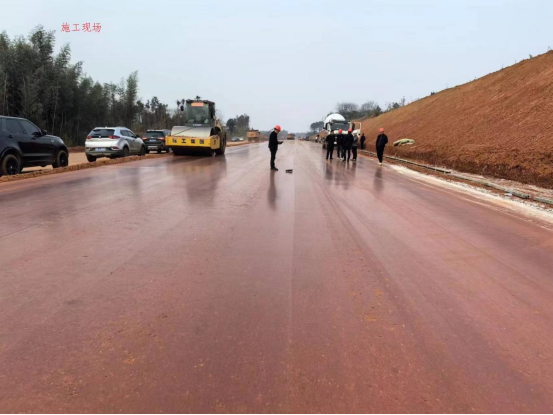

3.目前已完成路基挖方约81万m3,路基填方约65万m3;已完成全部软基处理约20万m3、完成全部路基防护工程,排水工程已完成约7000延米;已完成全部涵洞工程。

4.全线桥梁:桩基总计334根,已完成302根,占90%。立柱共计270根,已完成220根,台81%。盖梁(含台帽)132个,已完成103个,占78%。梁板448片,已预制张拉完成248片,占55%。已架设完成80片,占18%。
5.计划6月底完成项目主体工程。
